嘉義 30 年老屋翻新流程全攻略:8 大步驟、工期表與費用行情一次看懂

直接講答案:30 年老屋翻新的正確順序是「屋況健檢 → 規劃報價 → 拆除 → 水電 → 泥作防水 → 木作 → 油漆 → 驗收」8 大步驟,公寓全面翻新工期約 2~3.5 個月、透天約 3~6 個月,費用每坪約 5~12 萬。老屋翻新最怕的不是花錢,是順序做錯、該換的沒換。這篇把嘉義老屋翻新的完整流程、每階段工期與預算分配一次講清楚,數字為市場參考區間,實際以現場估價為準。

30 秒重點摘要

  • 順序不能亂:先做看不見的(結構、水電、防水),再做看得見的(木作、油漆、櫃體)。
  • 工期:30 坪公寓全面翻新約 2~3.5 個月;老透天約 3~6 個月,前期規劃另需 2~6 週。
  • 費用:全面翻新每坪約 5~12 萬,其中基礎工程(拆除、水電、泥作、防水、門窗)常占 4~6 成。
  • 30 年屋的三大必檢項:電線管路(安全)、給排水管(漏水)、壁癌與防水(居住品質)。
  • 第一步免費:先約免費屋況勘查與估價,搞清楚房子的真實狀態,再決定翻多深。

一、動工前先做屋況健檢:30 年老屋的 6 個必檢項目

民國 80 年代前後蓋的房子,如今屋齡都超過 30 年。這個年代的老屋有共同的「時代病」,翻新前一定要逐項檢查:

檢查項目 常見狀況 不處理的風險
電線與配電箱 電線老化、迴路不足、無漏電斷路器 跳電、電線走火(最優先處理)
給排水管 鐵管鏽蝕、水壓不足、排水不順 漏水、水質差,樓下鄰居糾紛
壁癌與防水 牆面白華剝落、頂樓與窗邊滲水 油漆再多次都復發,家具發霉
鋁窗與門框 舊式鋁窗不氣密、颱風滲水 隔音差、雨水滲入牆體
格局與採光 隔間多而暗、走道浪費坪效 白天也要開燈,通風不良
結構安全 樑柱裂縫、增建結構疑慮 需請專業評估後再決定工程範圍

這也是為什麼老屋翻新一定要現場勘查才能報價——同樣 30 坪,屋況好壞可以差出上百萬的工程量。基礎觀念可先讀嘉義老屋翻新 5 大重點。

二、嘉義老屋翻新 8 大流程步驟

  1. 諮詢與免費估價(第 0 週):提供屋況照片與需求,約現場丈量。估看看提供嘉義地區免費到府勘查與細項估價。
  2. 屋況健檢與需求確認(1~2 週):檢查水電、防水、結構,確認要「全面翻新」還是「重點翻新」,抓出預算天花板。
  3. 規劃與簽約(1~3 週):確認平面配置、建材與分項報價,白紙黑字簽工程合約;大樓案件同步申請室內裝修許可(依規定辦理)。
  4. 拆除與清運(約 1~2 週):拆舊裝潢、剔除膨拱磁磚、打鑿至結構面;拆完常會「加開獎品」——牆內管線或漏水現形,此時調整工項最省錢。
  5. 水電工程(約 2~4 週):全戶換線、迴路重配、弱電網路、給排水管更新——30 年老屋翻新的核心,錢要花好花滿。
  6. 泥作與防水(約 2~4 週):浴室與頂樓防水、砌牆補牆、貼磚整平;防水層要做試水確認再進下一步。
  7. 木作、系統櫃與油漆(約 3~6 週):天花板、櫃體、房門進場,接著批土油漆;風格與質感在這個階段成形。
  8. 設備安裝與驗收(約 1~2 週):廚具、衛浴、燈具、冷氣定位,全屋細清後逐項驗收——插座通電、給排水、門窗開闔一項項點交。

三、工期到底要多久?公寓與透天時程表

案型 前期規劃 施工工期 合計(估)
30 坪公寓・重點翻新(水電+廚衛+油漆) 2~4 週 1.5~2.5 個月 約 2~3.5 個月
30 坪公寓・全面翻新 3~6 週 2~3.5 個月 約 3~4.5 個月
老透天・全面翻新(40~80 坪) 3~6 週 3~6 個月 約 4~7.5 個月

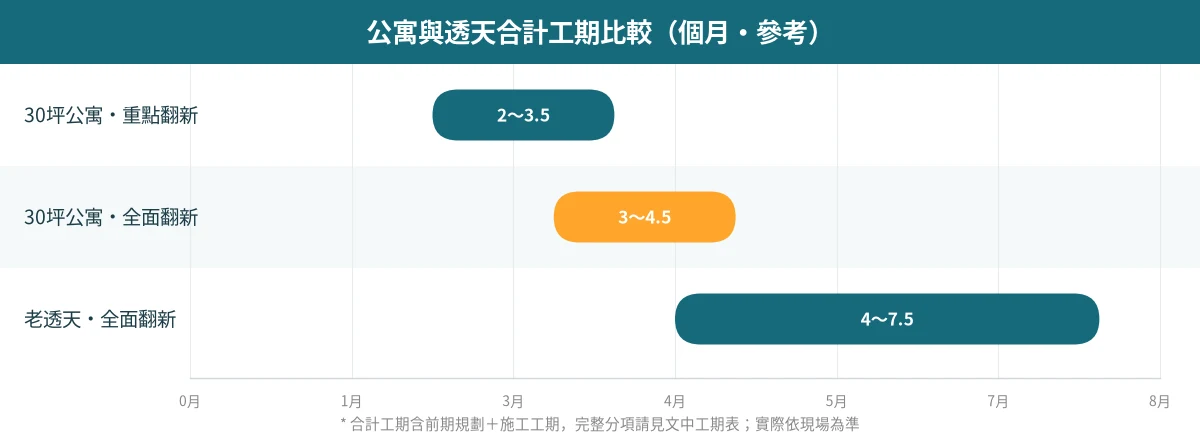

老屋翻新工期比較長條圖:30坪公寓重點翻新約2~3.5個月、全面翻新約3~4.5個月、老透天全面翻新約4~7.5個月
透天工程量遠大於公寓,工期常拉長到公寓的兩倍以上;數字為合計估,實際依現場狀況調整。

工期最常被拖延的三個原因:拆除後追加工項來回議價、建材等貨(進口磚、特殊門片)、多工班銜接空窗。找單一窗口統籌、建材提早確認,是準時完工的兩大關鍵。

四、費用怎麼抓?老屋翻新預算分配

2026 年嘉義老屋翻新參考行情:重點翻新每坪約 3~6 萬、全面翻新每坪約 5~10 萬、含格局大改與外部工程(頂樓防水、外牆、鋁窗全換)每坪約 8~12 萬。以 30 坪公寓全面翻新(預算約 180~300 萬)為例,合理的分配長這樣:

工程階段 占總預算 內容
拆除清運 約 5~10% 舊裝潢拆除、磁磚剔除、垃圾清運
水電工程 約 15~20% 全戶換線換管、配電箱更新、弱電
泥作防水 約 12~18% 浴室防水、貼磚、牆面整平
鋁窗門框 約 8~12% 氣密窗、大門、室內門
木作+系統櫃 約 20~28% 天花板、收納櫃體、電視牆
油漆 約 5~8% 全室批土油漆
廚具衛浴設備 約 10~15% 廚房、衛浴設備與安裝
雜項預備金 約 5~10% 拆除後追加、清潔、保護工程

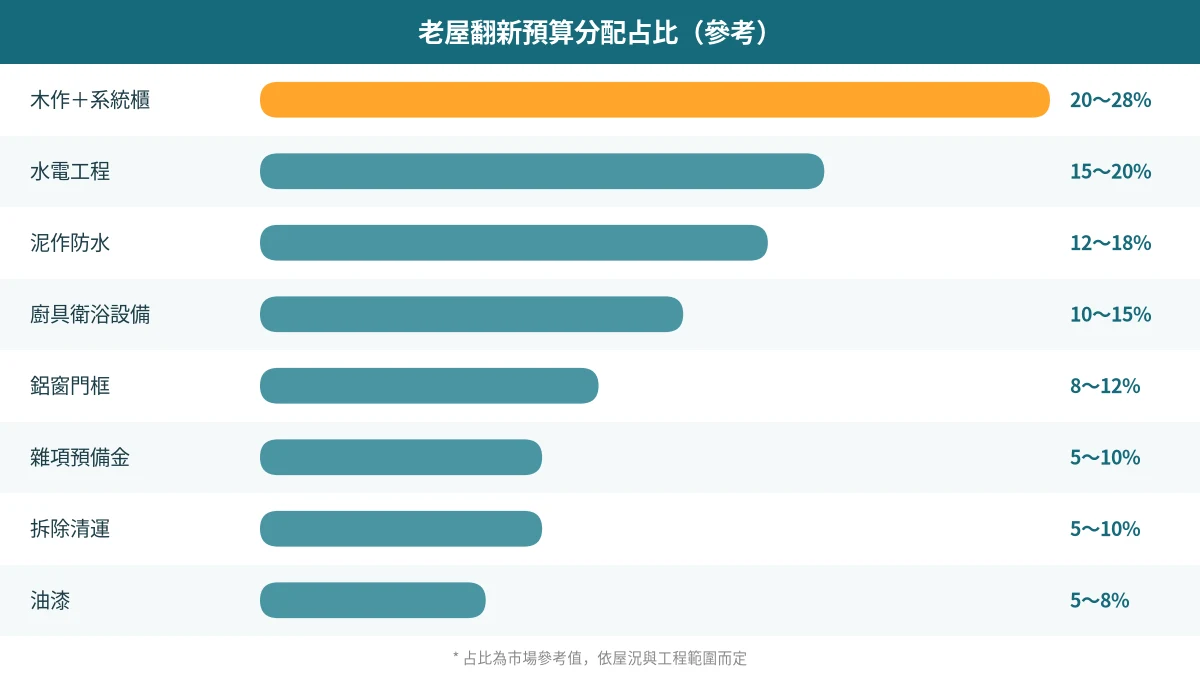

老屋翻新預算分配長條圖:木作與系統櫃占20~28%最高,其次水電工程15~20%、泥作防水12~18%、廚具衛浴10~15%
木作與系統櫃是預算最大宗,水電、泥作防水等看不見的基礎工程合計常占 4~6 成。
重要觀念:老屋翻新基礎工程常占 4~6 成,這些錢藏在牆裡看不見,卻決定這間房子能不能再安心住 30 年。所有區間僅供參考,實際以現場估價為準;整體行情可另見嘉義裝潢費用全攻略。

五、嘉義老屋常見的 3 種情境與處理方式

情境一:壁癌年年油漆、年年復發

壁癌是水從外牆、頂樓或窗框滲入的「結果」,只刮除重漆等於治標。正確做法是先找到滲水路徑(外牆裂縫、窗框矽利康老化、頂樓防水層失效),從水源端處理,再做室內修復。

情境二:一開冷氣加微波爐就跳電

30 年前的配電設計無法負荷現代家電。翻新時應重新規劃迴路(廚房、冷氣獨立迴路)、更換配電箱並加裝漏電保護,這是老屋翻新最不能省的一筆。

情境三:隔間多又暗,白天也要開燈

老公寓常見長走道+小房間格局。常見解法是減一房換開放式餐廚、走道併入客廳、用玻璃隔間引光——牆一動,採光與坪效同步翻身。可參考我們的嘉義公寓北歐風裝潢案例感受改造後的開闊感。

六、老屋翻新最常犯的 4 個錯

  1. 預算全押在看得見的地方:櫃體做好做滿,水電卻沿用舊線——住進去才發現本末倒置。
  2. 沒留預備金:拆除後屋況常有驚喜,建議至少保留總預算 10% 當緩衝。
  3. 邊做邊改:施工中臨時改設計,是追加費用與工期延誤的最大來源;規劃期多花兩週,施工期少吵三個月。
  4. 比價只比總價:50 萬和 80 萬的報價,可能一個用舊管一個全換新——要逐項比工程範圍,不是比數字。

七、常見問題 FAQ

Q1:30 年老屋翻新要花多少錢?

2026 年嘉義參考行情:重點翻新每坪約 3~6 萬、全面翻新每坪約 5~10 萬、含格局大改與外部工程約 8~12 萬/坪。30 坪公寓全面翻新常見預算約 180~300 萬,實際以現場估價為準。

Q2:翻新期間需要搬出去住嗎?

全面翻新(有拆除、水電、泥作)粉塵與噪音大,建議搬出 2~4 個月;僅局部翻新(單一樓層或廚衛)可分區施工,但仍會有一段時間無水可用,要先安排。

Q3:老透天可以只翻新一、二樓嗎?

可以,分層翻新是透天屋主控制預算的常用做法;但水電幹管、頂樓防水這類全棟性工程建議一次處理,避免日後二次施工破壞已完成的裝潢。

Q4:老屋翻新需要申請室內裝修許可嗎?

公寓大廈(具使用執照的集合住宅)動到隔間、天花板等項目時,依《建築物室內裝修管理辦法》需申請室內裝修審查許可;獨棟透天自用住宅多數情況不在此限。實際依建物類型與工程內容認定,簽約前應與廠商確認由誰辦理。

Q5:30 年老屋值得翻新嗎?還是乾脆換屋?

若地點滿意、結構無虞,翻新花 200~400 萬能換到等同新屋的居住品質,總成本通常遠低於換屋;若結構有疑慮或想換生活圈,再考慮售屋換屋。建議先做免費屋況勘查,用實際數字幫你判斷。

家裡的老房子該翻多深?先讓估看看免費幫你健檢。

免費到府勘查屋況+細項估價單:哪些必須換、哪些可以留、大概要花多少,一次跟你說清楚。

電話諮詢:0800-000-571|服務地區:嘉義市、嘉義縣全區

本文工期與費用皆為 2026 年市場參考區間,實際依屋況、工程範圍與建材選擇,以現場估價為準。更多服務內容請見居家改造與老屋翻新,或回估看看首頁瀏覽完工案例。拿到廠商報價單後,可搭配裝潢報價單怎麼看逐項核對,避免中途追加。
